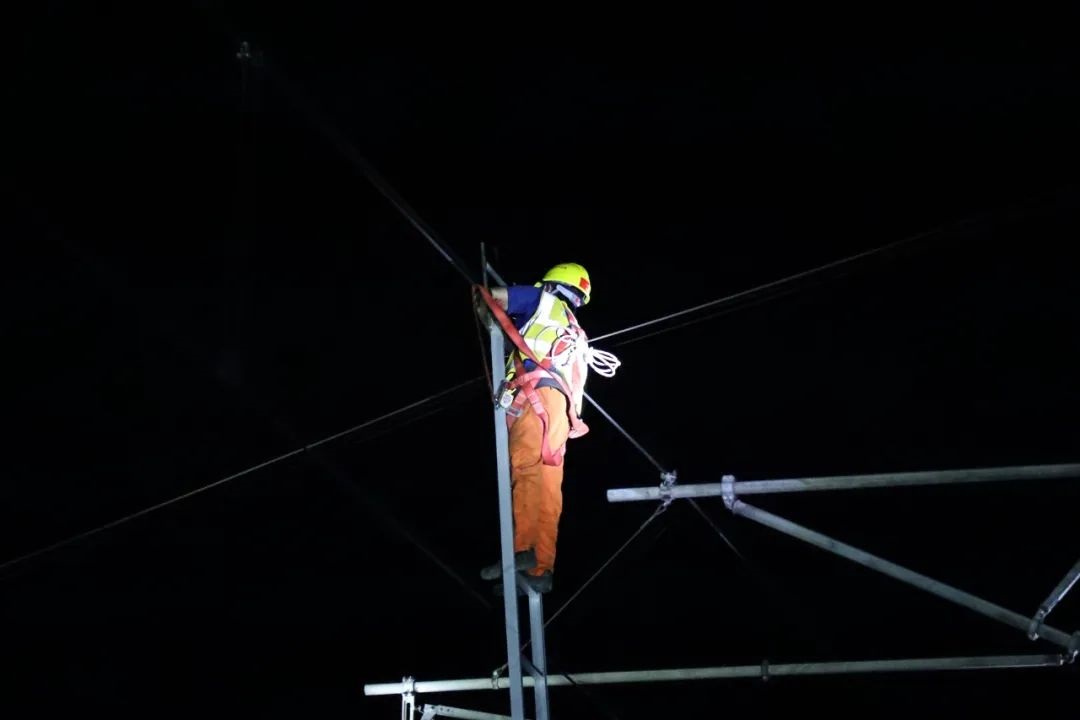

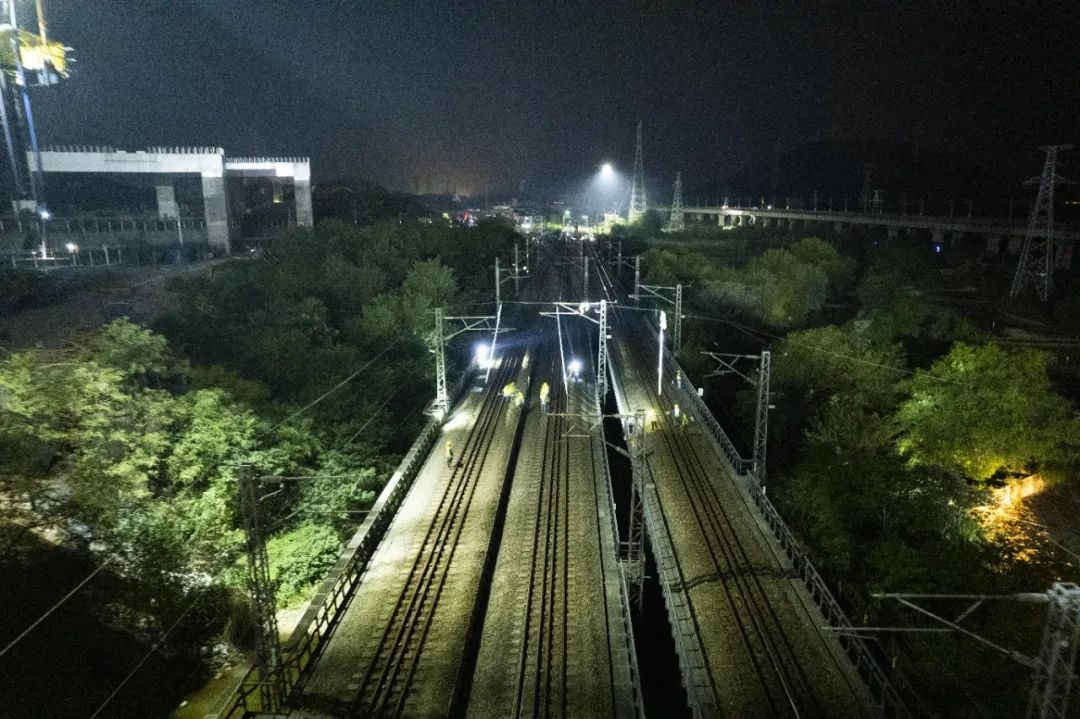

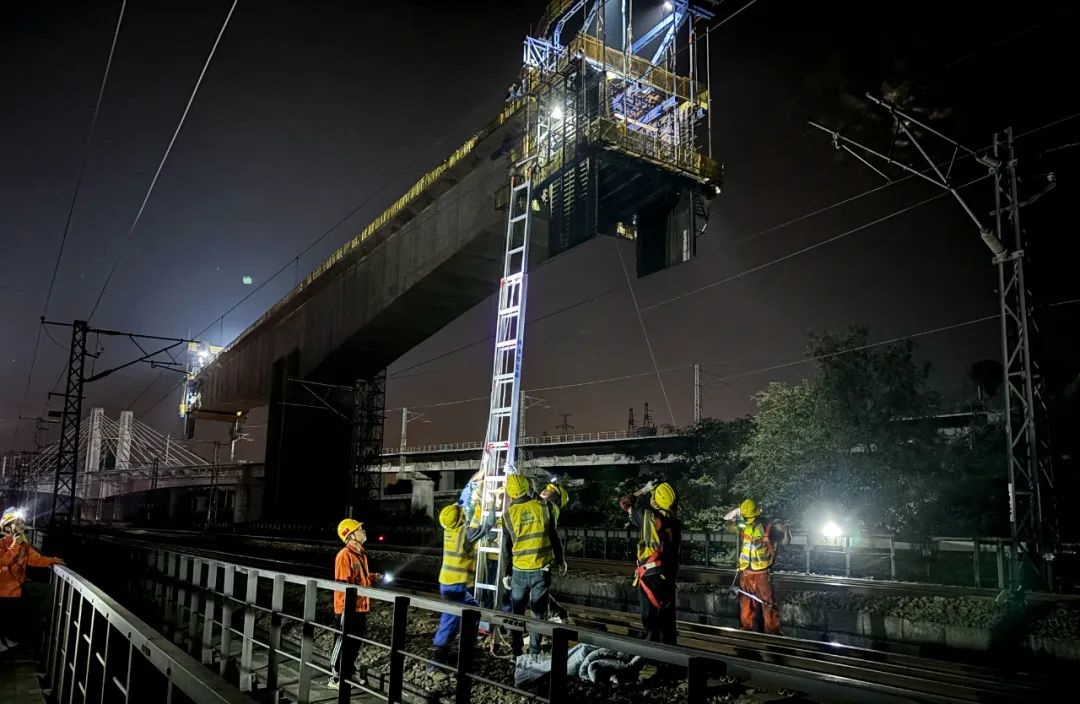

9月26日凌晨,省铁航集团和昌九公司精心策划、严密部署,组织中铁建电化局集团40支作业队伍、1000余名施工人员,顺利完成庐山站范围电力线路拆除Ⅱ级施工,打通昌九高铁架梁通道,为项目顺利建设奠定坚实基础。
庐山站范围6条110KV及以上电力线路同时跨越武九客专、武九客专西南和东南联络线、京九铁路、昌九城际、动车走行线等多条铁路,6条电力线同一时间拆除作业难度大、施工人员多、施工风险高。为确保拆除工作万无一失,省铁航集团和昌九公司对各环节、各要素、各线路、各工点,统一调度、逐一交底,确保指挥命令落实到每个施工人员。从凌晨1点34下达封锁铁路施工作业命令,到3点34分封锁施工完成、恢复铁路运营,整个施工过程仅用时2小时。
柴桑区、昌九高铁站前Ⅰ标中铁一局等单位对本次施工给予了大力支持,切实保障了项目施工外部环境。
